פתיחת מוסד חינוכי לגיל הרך היא יוזמה מבורכת וחשובה, אך היא מלווה באתגרים ביורוקרטיים משמעותיים. כאשר מבקשים להפעיל גן ילדים במבנה שייעודו המקורי היה מגורים, מסחר או משרדים, החוק מחייב קבלת אישור רשמי מהרשות המקומית. תהליך זה דורש היכרות מעמיקה עם חוק התכנון והבנייה, עמידה בתקני בטיחות מחמירים והתנהלות נכונה מול גופי הרישוי השונים. ללא אישור מתאים, הפעלת המוסד נחשבת לעבירה פלילית החשופה לקנסות כבדים וצווי סגירה. לכן, הבנת התהליך לעומקו היא צעד ראשון והכרחי בדרך להקמת מוסד חינוכי חוקי ובטוח.
מהו היתר לשימוש חורג ומדוע הוא נדרש לגן ילדים?
על פי חוק התכנון והבנייה, כל מבנה וכל קרקע בישראל מיועדים לשימוש ספציפי המוגדר בתוכנית בניין עיר, הידועה גם כתב"ע. כאשר אדם מעוניין להשתמש בנכס למטרה שונה מזו שהוגדרה לו במקור, עליו להגיש בקשה מיוחדת. במקרה של גני ילדים, רובם מוקמים בתוך שכונות מגורים, בבתים פרטיים או בדירות קרקע. מכיוון שהייעוד המקורי של המבנה הוא למגורים בלבד, הפעלת עסק במקום דורשת היתר לשימוש חורג. אישור זה ניתן לרוב לתקופה מוגבלת, והוא מותנה בעמידה בשורת תנאים קפדניים שנועדו להבטיח את שלום הילדים ואת איכות החיים של השכנים.
השלבים המרכזיים בתהליך קבלת האישור

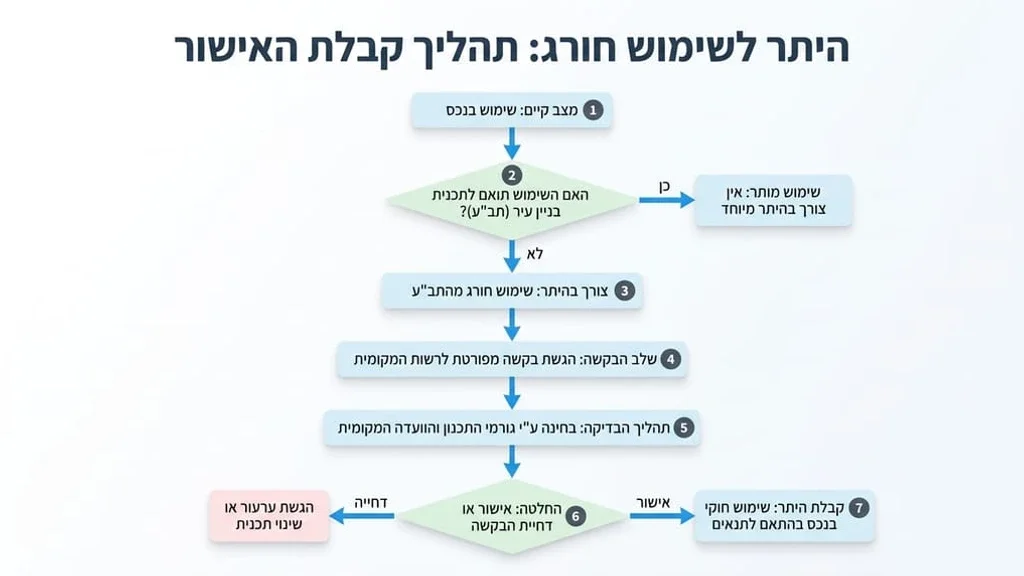

הדרך לקבלת האישור המיוחל מורכבת ממספר שלבים עוקבים. מומלץ מאוד להיעזר בשירותיו של אדריכל להיתר בנייה כבר מהשלב הראשון, כדי להימנע מטעויות יקרות. איש מקצוע מיומן ידע לנתח את המצב התכנוני של הנכס ולהעריך את סיכויי ההצלחה של הבקשה.
שלב א: בדיקת היתכנות מקדמית
לפני שחותמים על חוזה שכירות או מתחילים בשיפוצים, חובה לבצע בדיקת היתכנות מקיפה. בשלב זה, אדריכל להיתר בנייה יבדוק את תיק הבניין בוועדה המקומית, יוודא שאין חריגות בנייה קודמות בנכס ויבחן את מדיניות הרשות המקומית לגבי פתיחת גנים באותו אזור. רשויות מסוימות מטילות הגבלות על מספר הגנים ברחוב מסוים כדי למנוע עומסי תנועה.
שלב ב: הכנת תיק הבקשה והגשתו
לאחר שמוודאים כי ישנה היתכנות חיובית, מתחילים בהכנת התוכניות. יש לשרטט את המבנה הקיים, לתכנן את השינויים הנדרשים ולהכין נספחי בטיחות, נגישות ותנועה. הבקשה מוגשת לוועדה המקומית לתכנון ולבנייה, אשר בוחנת את המסמכים ומעבירה אותם לאישור של גורמים חיצוניים כמו פיקוד העורף, כיבוי אש ומשרד הבריאות.

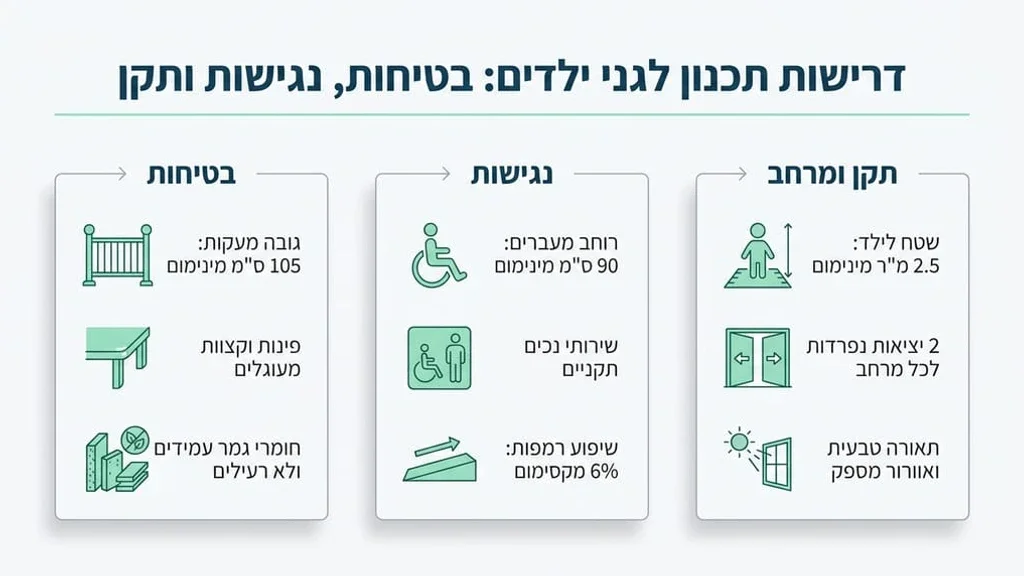

דרישות התקן: בטיחות, נגישות ומרחב מוגן
הפעלת מוסד חינוכי מחייבת עמידה בסטנדרטים גבוהים במיוחד. בדומה למורכבות של הוצאת היתר בנייה לעסק, גם כאן הרשויות אינן מתפשרות על חיי אדם. אחת הדרישות המרכזיות היא קיומו של מרחב מוגן תקני, ממד או מקלט, היכול להכיל את כל ילדי הגן והצוות. אם אין מרחב כזה, יהיה צורך לבנות אותו או לשפר מיגון קיים באישור פיקוד העורף.
בנוסף, יש לעמוד בדרישות כיבוי אש הכוללות התקנת גלאי עשן, מטפים, תאורת חירום ודרכי מילוט ברורות. נושא הנגישות הוא קריטי אף הוא, ויש להבטיח גישה נוחה למבנה עבור אנשים עם מוגבלויות, כולל התאמת פתחים ושירותי נכים במידת הצורך. כל הדרישות הללו חייבות להיות מוטמעות בתוכניות האדריכליות מראש.
השוואת דרישות: מבנה מגורים מול מבנה ציבורי
יזמים רבים מתלבטים אם לשכור בית פרטי ולהסב אותו לגן, או לחפש מבנה שייעודו המקורי הוא ציבורי. הטבלה הבאה מציגה את ההבדלים המרכזיים בין שתי האפשרויות מבחינת הליך הרישוי והתכנון.
| פרמטר השוואה | בית פרטי (שימוש חורג) | מבנה ציבורי (ייעוד מקורי) |
|---|---|---|
| משך תהליך האישור | ארוך ומורכב, לרוב 8 עד 18 חודשים | קצר יחסית, דורש בעיקר רישוי עסקים |
| התנגדויות שכנים | סבירות גבוהה להתנגדויות, חובה לפרסם הודעות לציבור | אין צורך בפרסום, סיכוי נמוך להתנגדויות |
| תוקף ההיתר | מוגבל בזמן, לרוב בין שנה ל-5 שנים ויש לחדשו | לצמיתות, כל עוד לא משנים את מהות הפעילות |
| היטל השבחה | חל ברוב המקרים, משולם על ידי בעל הנכס או השוכר | לרוב אינו חל, שכן הייעוד תואם את התב"ע |
תפקידו הקריטי של אדריכל להיתר בנייה בתהליך
התמודדות מול ועדות התכנון, מחלקות ההנדסה והיועצים השונים אינה משימה לאדם חסר ניסיון. לכן, פנייה אל גורם מקצועי כמו המרכז לאדריכלות היא קריטית להצלחת הפרויקט. אדריכל להיתר בנייה משמש כפרויקטור המרכז את כלל הפעילות. הוא מכין את התוכניות המדויקות, מנהל את המשא ומתן מול בודקי התוכניות ברשות, ומנחה את יועצי הבטיחות והנגישות כיצד לשלב את דרישותיהם בתוכנית האדריכלית מבלי לפגוע בפונקציונליות של הגן.
"הסוד להצלחה בהליך של שימוש חורג טמון בהכנה מוקדמת ויסודית. הגשת בקשה חסרה או תכנון שאינו מתחשב מראש בדרישות פיקוד העורף וכיבוי אש, יובילו לעיכובים של חודשים ארוכים ולעיתים אף לדחיית הבקשה לחלוטין."
בנוסף, אדריכל להיתר בנייה מנוסה ידע כיצד להתמודד עם התנגדויות של שכנים. הליך בקשת שימוש חורג מחייב שליחת הודעות אישיות לבעלי הנכסים הגובלים, ולעיתים קרובות מוגשות התנגדויות בטענה למטרדי רעש או חניה. תכנון נכון, הכולל פתרונות אקוסטיים והסדרי הורדה ואיסוף בטוחים, יכול לרכך את ההתנגדויות ולשכנע את הוועדה לאשר את הבקשה.
שילוב בין היתר בנייה להליך רישוי עסקים
חשוב להבין כי קבלת אישור תכנוני מהוועדה המקומית היא רק חצי מהדרך. במקביל או מיד לאחר מכן, יש להשלים את הליך הוצאת רישיון העסק. תחום של רישוי עסקים עבור גני ילדים מעוגן בצו רישוי עסקים ודורש אישורים ממשרד החינוך, משרד הבריאות והרשות המקומית. היתרון בעבודה מול משרד אדריכלים מקיף הוא היכולת לסנכרן בין שני התהליכים. תכנון חכם מראש יבטיח שהמבנה יעמוד לא רק בדרישות הוועדה המקומית לתכנון ובנייה, אלא גם בסטנדרטים המחמירים של מחלקת רישוי עסקים, ובכך יחסוך זמן יקר ועלויות מיותרות של שיפוצים חוזרים.
לסיכום, הקמת מוסד חינוכי היא תהליך מורכב אך אפשרי בהחלט. באמצעות תכנון מוקדם, עבודה עם אנשי מקצוע מיומנים והבנה של שלבי הביורוקרטיה, ניתן להפוך את החזון למציאות ולהפעיל גן ילדים בטוח, חוקי ומשגשג.
שאלות נפוצות
כמה זמן לוקח להוציא היתר לשימוש חורג לגן ילדים?
התהליך אורך בדרך כלל בין שמונה חודשים לשנה וחצי. פרק הזמן תלוי ביעילות הוועדה המקומית, במורכבות המבנה הקיים ובקיומן של התנגדויות מצד השכנים הגובלים בנכס.
האם אישור לשימוש חורג ניתן לצמיתות?
לא. היתר מסוג זה ניתן לרוב לתקופה מוגבלת של שנה עד חמש שנים. לקראת תום התקופה המאושרת יש להגיש בקשה לחידוש ההיתר, כאשר הוועדה בוחנת שוב את העמידה בתנאים.
מה קורה אם פותחים את הגן ללא אישור מהוועדה המקומית?
הפעלת עסק במבנה ללא אישור תכנוני מהווה עבירה פלילית על חוק התכנון והבנייה. הרשות עלולה להוציא צו הפסקת שימוש, להגיש כתב אישום נגד המפעילים ובעלי הנכס, ולהטיל קנסות כספיים כבדים.
האם חובה לשכור אדריכל להיתר בנייה עבור התהליך?
בהחלט. הגשת הבקשה דורשת חתימה של עורך בקשה מוסמך, הכנת תוכניות אדריכליות מפורטות, ביצוע חישובים טכניים ותיאום מול יועצים שונים כמו יועצי בטיחות ונגישות.
