בקצרה: תיק מידע להיתר (בשמו הרשמי "מידע להיתר") הוא המסמך שרשות הרישוי המקומית מוציאה לפני שמגישים בקשה להיתר בנייה. הוא מרכז את כל מה שחל על המגרש: התכניות בתוקף, זכויות הבנייה, קווי הבניין, הנחיות מרחביות ודרישות של גורמים מאשרים. ברוב הרשויות תיק המידע תקף לשנתיים מיום שנמסר, ובחלק מהרשויות לתקופה קצרה יותר, ולכן בודקים את התוקף מול הרשות לפני ההגשה.

מה זה תיק מידע ולמה הוא נדרש
מאז הרפורמה ברישוי הבנייה (תיקון 101 לחוק התכנון והבנייה), הבקשה להיתר בנויה בשני שלבים: קודם מקבלים מהרשות מידע מחייב על המגרש, ורק אחר כך מתכננים ומגישים. הרעיון פשוט: במקום שהאדריכל יתכנן ואז יגלה בבדיקה שהתכנון לא תואם את התכנית החלה, הרשות אומרת מראש מה מותר ומה נדרש. תיק המידע הוא הבסיס שעליו עורך הבקשה מכין את הגרמושקה, כלומר סט התכניות להיתר.
מה כולל תיק מידע להיתר
| רכיב | מה מקבלים |
|---|---|
| תכניות בתוקף | רשימת התכניות שחלות על המגרש (תב"ע ארצית, מחוזית ומקומית) ותכניות בהכנה שעלולות להשפיע |
| זכויות והוראות בנייה | שטחים מותרים, מספר קומות, גובה, תכסית ושימושים מותרים |
| קווי בניין | המרחק המינימלי של המבנה מגבולות המגרש ומהדרך |
| הנחיות מרחביות | הנחיות העיצוב של הרשות: חומרי גמר, גדרות, חניות, פיתוח |
| דרישות גורמים מאשרים | אילו אישורים צריך לצרף, למשל פיקוד העורף לממ"ד, כבאות, רשות העתיקות או תשתיות |
| היטלים ואגרות צפויים | הפניה לחיובים שיחולו, כמו היטל השבחה והיטלי פיתוח |
תוקף תיק מידע
ברוב הרשויות המקומיות תיק המידע תקף לשנתיים מיום שנמסר למבקש. יש רשויות שקובעות תוקף קצר יותר, ולכן לפני שמתחילים בתכנון כדאי לראות מה כתוב בתיק עצמו ולבדוק מול מחלקת הרישוי. שלושה דברים שכדאי לדעת:
- התוקף נבדק ביום הגשת הבקשה להיתר — אם התכנון התארך והתיק פג, צריך לבקש מידע מעודכן לפני שמגישים.
- שינוי תכנוני מבטל את הרלוונטיות — אם אושרה תכנית חדשה שחלה על המגרש, ייתכן שהמידע הישן כבר לא משקף את המצב, גם אם התוקף לא פג.
- מפת המדידה צריכה להיות עדכנית — הבקשה למידע מוגשת עם מפת מדידה של מודד מוסמך, ולמפה יש תוקף משלה (בדרך כלל חצי שנה). מודד שמכין את המפה סמוך להגשה חוסך מדידה חוזרת.

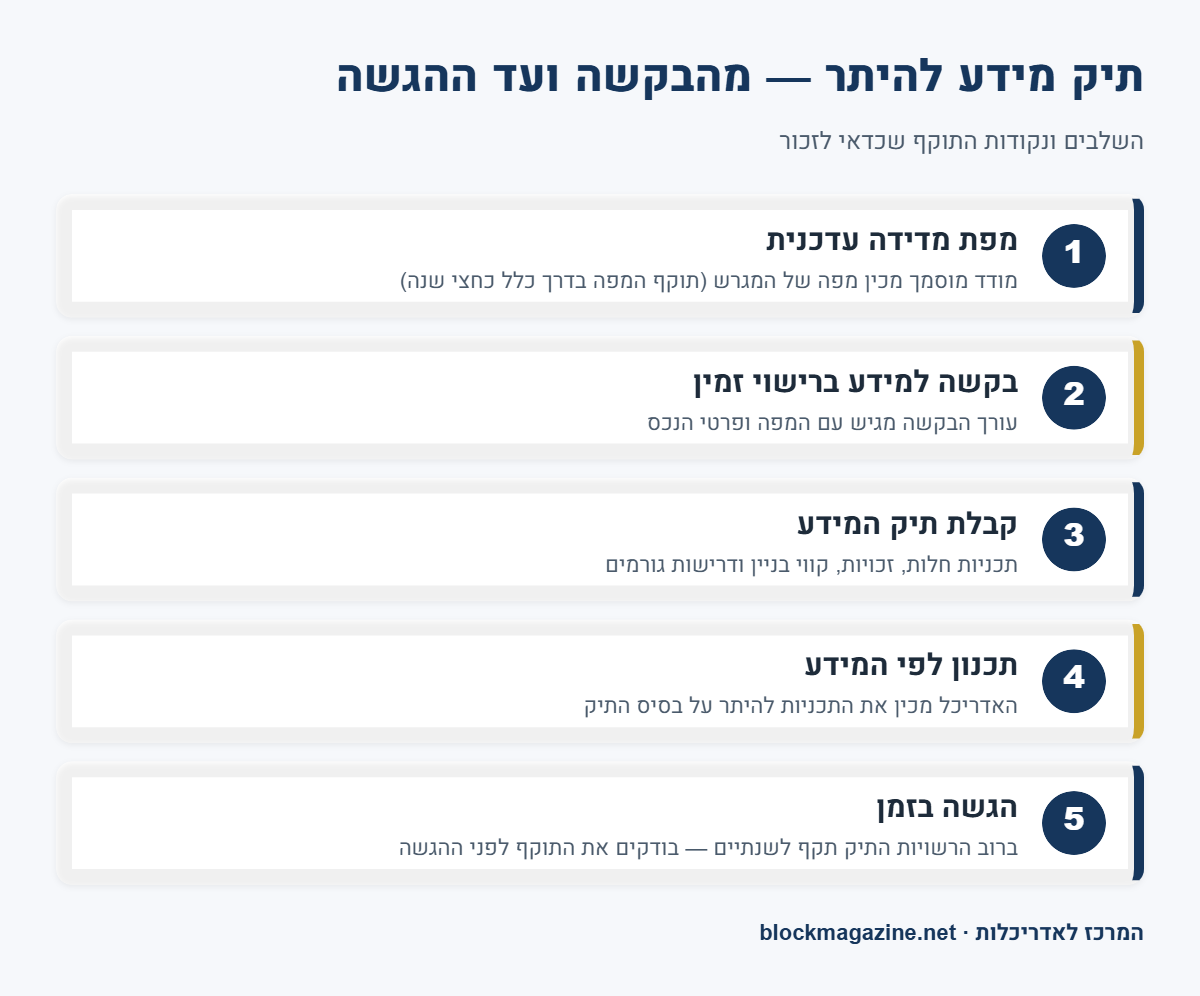

איך מבקשים תיק מידע
- מכינים מפת מדידה של המגרש בידי מודד מוסמך.
- עורך הבקשה פותח בקשה למידע במערכת רישוי זמין ומצרף את המפה ופרטי הנכס.
- משלמים את האגרה אם הרשות גובה אגרה על מידע להיתר.
- הרשות מוסרת את המידע בתוך פרק הזמן שקובע החוק; בפועל, ברשויות עמוסות זה לוקח בדרך כלל כמה שבועות.
- מתכננים לפי המידע ומגישים את הבקשה להיתר בזמן שהתיק עדיין בתוקף.
כדי לא לאבד זמן, אדריכל יכול להתחיל בבדיקת זכויות ובתכנון ראשוני כבר בזמן ההמתנה לתיק, ולהתאים את התכנון כשהמידע מגיע. על לוחות הזמנים של כל השלבים אפשר לקרוא במאמר על תוקף היתר בנייה.
טעויות נפוצות עם תיק מידע
- מתכננים לפני שהתיק הגיע, ומגלים שקו הבניין או הגובה המותר שונים ממה שהונח.
- מניחים שהתיק תקף לשנתיים, ומגלים שהרשות קובעת תוקף קצר יותר.
- מתעלמים מתכנית בהכנה שמופיעה בתיק, שעלולה לשנות את ההוראות עד שהבקשה נדונה.
- לא שמים לב לדרישות של גורם מאשר, ומגישים בקשה בלי האישור, מה שמחזיר אותה לתיקון.
בליווי שלנו בהוצאת היתר בנייה אנחנו מבקשים את תיק המידע, עוברים עליו ומתכננים לפיו. לבדיקה ראשונית של המגרש — 053-3432304.
שאלות נפוצות
מה התוקף של תיק מידע להיתר?
ברוב הרשויות תיק המידע תקף לשנתיים מיום שנמסר למבקש. יש רשויות שקובעות תקופה קצרה יותר, ולכן בודקים מה כתוב בתיק ומאמתים מול מחלקת הרישוי לפני ההגשה.
כמה זמן לוקח לקבל תיק מידע?
החוק קובע לרשות פרק זמן למסירת המידע מרגע שהבקשה שלמה. בפועל, ברשויות עמוסות זה לוקח בדרך כלל כמה שבועות, ולכן כדאי להגיש את הבקשה למידע מוקדם ככל האפשר.
מי מגיש בקשה לתיק מידע?
הבקשה מוגשת במערכת רישוי זמין, בדרך כלל בידי עורך הבקשה — אדריכל, מהנדס או הנדסאי — בשם בעל הנכס, עם מפת מדידה עדכנית.
מה עושים אם תיק המידע פג לפני ההגשה?
מבקשים מידע מעודכן מהרשות. אם המצב התכנוני לא השתנה, התכנון בדרך כלל נשאר כמו שהוא; אם אושרה תכנית חדשה, ייתכן שצריך להתאים את התכניות.
האם תיק מידע זהה לבדיקת זכויות בנייה?
לא. בדיקת זכויות היא בדיקה מקצועית שאדריכל עושה כדי להעריך מה אפשר לבנות. תיק המידע הוא המסמך הרשמי של רשות הרישוי, והוא מחייב בהגשת הבקשה להיתר.
